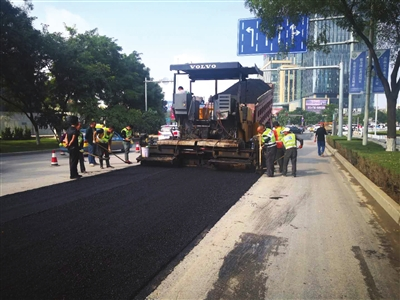

工作人員正在為剛恢復填埋的路面鋪設瀝青。銀川市市政工程管理處供圖
9月18日,記者從銀川市市政工程管理處獲悉,目前,“東熱西送”集中供熱項目主管網及道路恢復工作已全部完成。
28條總長度約19公里的支線管網管道施工已完成90%,道路恢復已完成87%,除了長城路50米市政道路正在進行管道安裝外,剩余工作主要集中在小區和換熱站內部。
據悉,“東熱西送”集中供熱項目市區供熱管網總長約22.4公里,經過道路包括寶湖路、清和街、上海路、友愛街、鳳凰街。
寧夏華電供熱有限公司城區建設項目部負責人任建國介紹,當前城區主管網完成注水30%,注水完成后將進行主管網沖洗、加壓及升溫調試工作。同時正在對供熱范圍內的小區換熱站和末級管網排查檢修,各項設備的調試準備工作也在同步進行,11月1日將如期向供熱范圍內的居民高質量供暖。(記者 李鯤鵬)
